1· 后張法預制箱梁定義
后張梁是在臺座上綁扎鋼筋制模,按設計預留孔道,將錨具固定好,灌注砼,當砼強度達到設計強度的80%時,將鋼絞線或鋼絲束按設計的數量穿入預留孔道后用千斤頂進行對稱張拉、封錨將應力永久性存入梁的主體。下面就后張砼梁的預制技術、施工工藝,綜合現場施工經驗,發表筆者的見解。
2· 后張梁施工中常見的問題
①腹板、錨墊板后面砼澆筑不實造成張拉時砼局部壓碎,甚至錨墊板壓碎。②帶角度預制梁在張拉過程中出現梁端小角度部分拉裂現象。③預留孔道在施工過程中漏漿,無法張拉,需要清孔。④預制梁存放時間長上拱值過大。⑤粱頂面砼表面細小裂紋。
3· 針對以上提出的問題結合某橋新建工程筆者的個人看法
某橋新建工程:某橋上跨客運專線和既有鐵路線、快速公路。公鐵立交部分孔跨(12 號~16 號墩),共1 聯。既有線鐵路和預留二線位于第14 跨中間,既有鐵路距離14 號墩垂直距離7.24m,預留二線距離13 號墩垂直距離5.9m;客專位于第15 跨,客專右線距離15 號墩垂直距離5.8m。本橋跨徑為:4*35;上部結構采用預應力砼(后張)簡支小箱梁,橋面連續;全長140m。
施工時具體措施如下:
3.1 由于腹板厚度薄,與底板成一定角度且預應力管道約占腹板厚度一半,易產生振搗不密實,出現蜂窩現象。為解決錨墊板后面砼澆筑不實造成張拉時砼局部壓碎,甚至錨墊板壓碎。在施工中根據鋼筋的疏密程度,采用砼配合比粗骨料兩級配的方案,碎石粒徑0.5~1cm30%、1~2cm70%,充分增強了砼和易性及密實度。對砼拌合材料的誤差進行控制:在誤差方面,水、水泥、外加劑和干燥狀態下的摻合料秤量應控制在±1%,對于粗、細骨料需要控制在±2%;投料順序:按照細骨料、水泥、摻合料、高效減水劑的順序投入混合料,并攪拌30s,然后加水?dāng)嚢?0s,最后加入粗骨料攪拌60s,卸料;攪拌時間控制在120s~180s,砼攪拌到各種材料混合均勻,石子表面包滿砂漿,并且顏色保持一致,每個投料階段不應少于30s。采用附著式振搗器配合20 振搗棒進行振搗,控制砼的搗固時間、插搗間距,將砼內氣體引出,灌注砼時既不能過搗也不能漏搗。嚴格按配合比施工。為防止粘模,采用模板漆作脫模劑,保證了砼表面的光滑度。采取以上措施避免了砼表面蜂窩麻面,解決了錨墊板后面砼澆筑不實現象。
3.2 為避免帶角度預制梁在張拉過程中出現梁端小角度部分拉裂現象,加強小角度部分砼搗固、適當增加鋼筋數量方法解決。一旦出現拉裂現象,采用環氧樹脂、乙二胺、二丁脂、丙酮、砂處理,比例為:配合比10:1:1:2進行修補后,再采用黑白水泥按照試驗比例(2:1)進行抹面,保證砼強度和外觀顏色一致。環氧砂漿配制工藝:環氧樹脂加熱至60℃,加入二丁脂和丙酮拌勻,加入乙二胺拌勻,再將預熱至30℃的填充料加入拌勻。
3.3 預留孔道在施工過程中漏漿,無法張拉,需要清孔。施工中采用比波紋管直徑略小的塑料管與波紋管同時預埋,待砼達到80%后,將塑料管拔除,避免砼進入波紋管,造成堵塞,影響穿束。

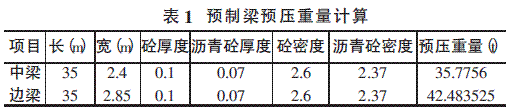

3.4 由于征拆影響,橋下部結構無法施工,且因客專開通工期要求,必須先施工預制梁,導致預制梁在場地存放時間較長,必須采用堆載方式減少預制梁上拱。根據橋鋪砼重量及預制梁頂平面面積,平均分配到每片預制梁重量進行計算,得出每片梁應承擔的力。計算重量后,采用砼塊堆載,在每塊砼下放置連續梁施工所剩木方進行分荷的方法(如表1所示)。
①箱梁徐變上拱監測。對梁體兩端支座位置及跨中采用精密水準儀配合精密水準尺進行抄平監測。通過計算進一步確定梁體的上拱,通常情況下,上拱值=兩端讀數值之和/2-跨中讀數值。安排專人同時配備專用儀器進行監測,橋梁架設后,在靠近支座選擇確定兩端測量位置。
②箱梁徐變上拱控制。
1)對水灰比和水泥用量進行控制:水灰比和水泥用量作為影響徐變上拱的重要因素,通常情況下,當水灰比相同時,隨水泥用量增多徐變變形逐漸變大;當水泥用量一定時,隨水灰比的增大,徐變逐漸增加。因此,在施工過程中,需要對配合比進行嚴格的控制,選用的水泥用量和水灰比盡可能小。
2)選擇骨料:在砼中,骨料的作用主要是約束水泥漿體的徐變,骨料的彈性模量和體積含量等因素決定著約束的程度,為了進一步控制砼的徐變變形,在施工過程中,選用的石灰石碎石骨料的彈性模量盡量高。
3)砼養護:通過對砼進行灑水養護,進而在一定程度上充分確保梁體的表面濕潤性,進一步延長養護時間。
4)對終張拉時間進行控制:對于徐變上拱來說,根據線性徐變理論,施加預應力時梁體的彈性上拱量決定著徐變大小,通常情況下,較低的彈性模量造成的徐變上拱比較大。在這種情況下,需要對預應力張拉時間進行嚴格的控制,當砼強度及彈性模量符合設計要求后,再進行相應的終張拉。
5)控制張拉工藝:為了防止超張拉,進一步滿足預應力徐變上拱限值的要求,需要實測預應力筋的管道摩阻,同時修正張拉應力,并施加預應力。
3.5 預制梁梁面施工時,采用橡膠錘對砼面進行3 次敲擊后再進行收漿抹面,防止了砼表面細小裂紋的產生,既保證了工程質量,又解決了美觀問題。
3.6 預應力施工注意事項:
①下料、穿束。利用砂輪鋸切斷鋼絞線,同時用鐵絲綁扎切割口兩側30mm 處;按照實際計算長度加100mm 余量確定下料長度;按編號分類存放鋼束,搬運時支點距離控制在3m,端部懸出長度控制在1.5m。在穿束鋼絞線束時,需要對孔道內的雜物進行清除處理,在待穿孔道的一端設置卷揚機,將鋼絲繩利用鋼絲引入孔中,并拉至另一端,穿束后需要盡快進行張拉處理。
②張拉設備及儀表。定期維護和校驗張拉所用的機具設備及儀表。在下列情況下,必須對張拉千斤頂進行重新校驗:張拉次數超過200 次;校正期限超過1 個月;千斤頂經過修理。油壓表的精度為1.0~0.4 級,讀數不大于1MPa,防振型。根據管道磨阻試驗、油頂與油表檢測書中公式進行計算得出實際油表讀數。
③控制張拉力:
1)按照設計規定對錨下張拉控制力進行處理。2)預應力筋張拉控制力:
a.計入錨圈口摩阻損失。
b. 修正孔道摩阻損失,在張拉過程中進行調整。
c. 最大張拉控制力和規范規定值在任何情況下不得超過設計規定值。
④校核預應力筋張拉力:
采用張拉力控制預應力筋,同時以伸長值進行校核。實際伸長值與理論伸長值之間的差值控制在6%以內,否則需要暫停張拉,查明原因并采取措施進行調整,然后進行張拉。
1)采用設計值處理理論伸長值。
2)在初應力后開始量測實際伸長值ΔL,伸長值ΔL2根據量得的伸長值ΔL1 加上初應力下進行推算,即ΔL=ΔL1+ΔL2。
a.對于初應力,通常情況下,需要根據力筋長度、彎曲程度可取張拉控制應力的10%~15%。
b.推算伸長值ΔL2 :對于力筋來說,由于松緊、彎曲程度不一致,在初應力以下拉伸過程中,一方面有彈性伸長,另一方面有非彈性伸長,在這種情況下,不宜采用量測方法。
3)判斷超誤差的原因及采取的措施。
對于伸長值來說,過大或過小都會對預應力砼結構產生影響,通常情況下,產生超誤差的原因主要包括:
a.作業人員在進行量測、讀數時,存在的誤差;
b.千斤項、油表故障;
c.千斤頂、油表未校驗或校驗過期、使用次數超過規定;
d.墊板與孔道不垂直或管道局部有灰漿;
e.孔道的摩擦損失計算與實際不符;
f.力筋材料質量不穩定;
g.力筋彈性模量與計算時的取值不一致;
h.操作方法不當,兩端伸長值相差過大。
⑤斷絲、滑移限制。按照施工規范要求,控制斷絲、滑移量。通常情況下,出現斷絲、滑移的原因主要包括:錨具、夾具、鋼絲沾有油污;錨具不良;錨具與孔道不垂直;力筋材質出現問題。
⑥補償預應力筋回縮產生的預應力損失。在施工規范容許值內控制預應力筋回縮。當回縮值比較大,并且長度較小時,在這種情況下,會對預應力筋的錨固性能產生影響,需要給予補償。產生回縮的原因包括:錨具、夾具、鋼絲沾有油污;錨具不良等。
⑦緊急處理錨固區發生的裂紋。對于錨固區來說,如果發生局部裂紋,在這種情況下,必須停止一切張拉和砼作業,查明原因并提出處理措施,然后才能復工。裂紋發生的原因主要包括:砼強度不足、加強鋼筋設置不當、張拉力過大等。
⑧壓漿封錨。完成終張拉后,在48h 內進行管道壓漿處理。壓漿時和壓漿后的3d 內,梁體及環境溫度不低于5℃。漿體水膠比不應超過0.34,水泥漿不得泌水,0.14MPa 壓力下泌水率不得大于2.5% ;壓入管道的漿體不得含未攪勻的水泥團塊,終凝時間不宜大于12h。
4· 結論
后張法預應力砼箱梁的預制,經過施工技術的改進,最終解決了預制箱梁腹板、錨墊板后面砼澆筑不實、帶角度預制梁在張拉過程中出現梁端小角度部分拉裂、預留孔道在施工過程中漏漿、上拱值過大、粱頂面砼表面細小裂紋、內膜拆模困難等影響預制構件質量的各種現象,最終預制的箱梁棱角分明,線條順適,色澤一致,真正做到了內優外美。
|
